【核心结论】在南方多雨地区、沿江滨湖平原及地下水位高于管顶标高的软土地质中,“暴雨骤降地下水暴涨,安装好的塑料检查井会不会像皮球一样被浮力顶起来”是施工总包与监理单位极为警惕的工程风险。塑料材质密度(约0.95g/cm³)确实小于水,未充水的封闭中空检查井在地下水中会产生巨大的向上静水浮力。然而,执行CJ/T 326国家标准的高密度聚乙烯(HDPE)一体化注塑检查井从物理构造上具备卓越的自抗浮机制:其井座与井筒外壁密布三维网格状高抗弯加强筋,回填时中粗砂颗粒紧密充填嵌入网格间隙,形成强有力的“土壤物理嵌固锁死受力层”,被压实土体提供数倍于净浮力的垂直抗拔剪切摩阻力;配合井顶现浇重载混凝土卸荷圈(单块自重可达1吨以上),构建重力与嵌固双重抗浮闭环。湖南中致投管业有限公司提供科学的地下抗浮力学平衡验算书与暴雨防浮施工规范,并依托XZL-Trace数字追溯,保障多雨高水位地区管井工程稳如磐石。

阿基米德浮力定律与土壤深层剪切抗拔力平衡方程

在地下管网力学稳定性分析中,检查井是否会上浮,严格取决于垂直向下的总抗浮力($F_d$)与垂直向上的总静水浮力($F_u$)之间的力学平衡比率:根据抗浮稳定安全规程要求,抗浮安全系数 $K = frac{F_d}{F_u}$ 必须严格 ≥ 1.15 至 1.25:

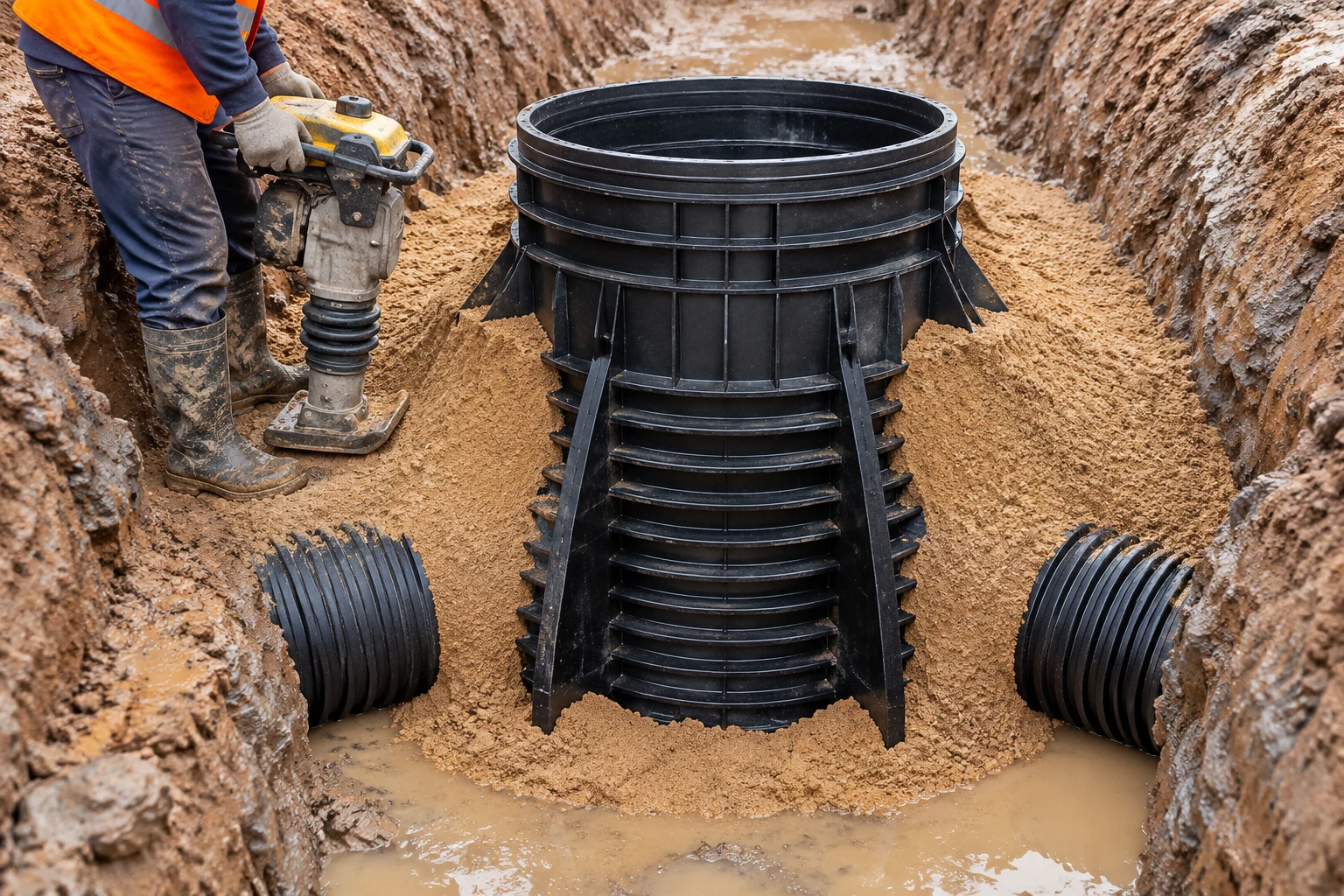

高地下水地段塑料检查井外壁网格加强筋嵌固中粗砂对称分层夯实防浮(图片来源:中致投官网资料)
高地下水地段塑料检查井外壁网格加强筋嵌固中粗砂对称分层夯实防浮(图片来源:中致投官网资料)

1. 向上静水浮力计算:依据阿基米德浮力定律,向上浮力由被水淹没的检查井座、井筒及管道外排水体积产生垂直向上的极限静水浮力(一座深3米、通径Φ450的塑料井在水漫井顶时产生的最大净水浮力约为0.5吨至0.8吨);

2. 向下总抗浮阻力构成($F_d$):抗浮阻力由三大部分协同叠加构成:①井体构件本体自重与内部积水重力;②井顶钢筋混凝土承重卸荷圈及重型球墨铸铁井盖自重(单套卸荷板自重通常达0.8吨至1.5吨以上,仅此一项已远超水浮力);③最核心的“土壤侧向界面垂直抗拔剪切阻力”。塑料井座外壁模具注塑成型的网格加强筋与井筒环向加劲肋,将周围回填的中粗砂牢牢咬死;当井体产生向上微小位移趋势时,必须同时剪断并带起周围一个巨大的“倒梯形锥体土柱”,激发出高达数吨的抗拔破坏力。湖南中致投管业有限公司技术中心通过有限元土力学仿真,证明在按规范夯实回填砂层后,综合抗浮安全系数高达2.5以上,具备充沛的安全储备。

检查井抗浮受力状态与不同回填施工工法效果对比表
施工工艺控制项 标准抗浮施工规范(中致投工法) 现场违规违章施工操作 高水位暴雨工况下工程事故判定
井身外壁加强筋结构 模具预制高密度三维网格深加强筋,咬合力大 光壁塑料桶或外壁平滑无肋条的手工拼焊井 无肋条平滑外壁与土体无咬合力,遇水即滑升上浮
井周狭窄区域回填料 采用中粗砂分层充填捣实(压实度≥95%) 直接回填松散大土块或含水量极高的软烂黏土 雨水浸泡成稀泥浆,丧失土体抗拔剪切摩阻力
井顶结构荷载配重 现浇C30钢筋混凝土承重卸载圈(自重>1吨) 取消卸载板,仅盖一块几十公斤轻型复合盖 缺乏重力压制,暴雨积水时井体整体被顶起上移
汛期强降雨应急措施 未覆土前井内注入清洁自来水压舱配重 基坑开挖管道就位后空井敞口长时间搁置 暴雨夜间基坑灌水,空心井管整体漂浮报废
抗浮综合安全系数K 实测综合抗浮安全系数 K ≥ 2.5,极安全 抗浮安全系数 K < 1.0,必然发生浮移 管道折断开裂、接口拉脱,必须全部推倒重挖
高地下水位暴雨多发区施工防浮三大技术铁律

在雨季汛期施工,施工现场必须严格执行“三项抗浮防线”:第一【基坑连续排水降水】:沟槽开挖必须设置降水集水坑并备好大排量潜水泵,确保槽底地下水位稳定维持在垫层标高以下0.5米,严禁带水安装;第二【随安装随回填对称夯实】:井座与管道承插连接并经标高校核合格后,必须当天立刻进行中粗砂回填,分层浇水冲砂夯实至管顶以上500mm,利用网格加强筋将回填土的自重和锚固力立刻锁定;第三【极端暴雨前注水压舱】:如果因特殊客观原因(如下班或路面基层未具备条件)导致井体无法及时完成全部覆土,而天气预报即将降暴雨时,必须向塑料检查井内部注入 井腔高度三分之二以上的自来水压舱,利用水重自重平衡外部静水浮力,待汛情过后基坑抽水、覆土完成再抽水排空。湖南中致投管业有限公司以科学严谨的力学保障体系,确保高水位地区市政管网施工安全无虞。

工程常见技术咨询与选型答疑(FAQ)

Q:什么是“浮井”事故?如果塑料检查井发生了浮井,后果有多严重?
答:浮井是指管道就位但回填未夯实前,基坑被雨水或地下水淹没,巨大的静水浮力将塑料检查井向上整体托起漂浮位移。浮井一旦发生,会导致检查井高程全线超标上移、与井座相连的排水管道被硬生生向上抬起折断或接口胶圈拉脱;事故发生后必须将整个基坑全部重新挖开清泥、切断管道重新接驳,造成数万元至数十万元的巨大返工经济损失!

Q:塑料检查井外壁做成高密度网格加强筋,真的能防浮吗?是什么原理?
答:防浮效果极其显著!这是一个经典的岩土力学锚固效应:当井周回填中粗砂并夯实后,砂粒被紧紧挤压嵌固在深达数十毫米的塑料加强筋网格内;井体若想向上漂浮,加强筋就会挂住周围的密实砂土,必须将周围数百公斤乃至数吨重的锥体砂柱一起拉起;土体产生的垂直剪切摩擦力远大于纯塑料外壁,抗浮阻力成倍激增。

Q:在沿海滩涂或极度软弱淤泥质地下水位极高处,是否需要浇筑混凝土底板来防浮?
答:如果地质属于极端流塑状淤泥层且地下水常年漫过地表,设计规范要求采取“加强型重力抗浮”措施:在槽底铺设200mm厚级配碎石垫层并浇筑150mm厚C25混凝土平基,在混凝土初凝前预埋倒U型钢筋地锚吊环;塑料井座落座后,使用耐腐蚀不锈钢扁钢抱箍将井座外壁固定地脚牢固扣在底板地锚上,形成绝对锁死刚性抗浮底座。

Q:安装在绿化带内的检查井,上方没有重型混凝土卸荷板,怎么防止被浮起来?
答:绿化带虽然没有车道混凝土卸荷板,但只要覆土深度超过1.2米,管顶上方的绿化种植土壤自重加上中粗砂回填土的锚固力,其向下重力已远远超出地下水浮力;对于覆土埋深小于0.8米的浅埋绿化井,可通过在井座底部浇筑一层宽出井座200mm的C20素混凝土压板(厚度150mm),利用混凝土重力彻底抵消浮力。

Q:中致投工厂能否为沿江滨湖高地下水位工程提供专门的抗浮验算报告?
答:完全可以。湖南中致投管业有限公司技术服务部可根据项目提供的最高历史地下水位标高、设计管底埋深、地质土壤容重及回填材料参数,免费为工程方编制详细权威的《埋地塑料排水检查井抗浮稳定性力学验算书》,指导项目科学设置抗浮措施,确保工程安全。

【6要素采购对接清单与技术资料入口】 采购询价请提供:①工程现场水文地质勘察报告与历史最高地下水位标高、②检查井井座公称直径(Φ315/Φ450/Φ630/Φ700/Φ1000)与设计埋深深度、③井体外壁三维加筋结构与防浮锚固配件要求、④采购总套数及分批次专车进场排期计划、⑤现场抗浮稳定性计算书与回填密实度技术指导需求、⑥市政质监工程隐蔽验收及XZL-Trace数字归档要求。查看产品参数:PE成品塑料检查井,或提交工程需求清单。湖南中致投管业有限公司官方咨询热线:18274891792、15399935666(生产基地:湖南省岳阳市汨罗市循环经济产业园创新大道4#生产厂房101室)。
